Service Design: como impedir que um pedido incompleto entre no fluxo

O time de treinamento de CX recebia solicitações por um formulário no Jira Service Management. Na teoria, o formulário coletava o briefing. Na prática, ele não exigia quase nada. O resultado recaía inteiro sobre quem recebia. O time de treinamento fazia a descoberta que deveria ter vindo do solicitante, coletava material durante a execução e dependia de conversa informal para saber o que estava construindo.

Escopo
Service DesignUX WritingFormulários complexosLógica condicionalHandoff técnicoJira/JSMAlinhamento negócio operação e desenvolvimento
Ano2026

Problema

O problema era invisível para quem o causava

Para quem abria o pedido, enviar o formulário era o fim do trabalho. Para o time de treinamento, era o começo de um projeto sem informação.

Foi observado que o solicitante do treinamento com material incompleto não agia de má-fé: tinha uma demanda legítima e zero visibilidade do custo de retrabalho que gerava.

Imagem 1 do projeto
EvidênciaCase real

O treinamento de antecipação salarial

  1. 01

    O público-alvo não foi especificado no briefing inicial;

  2. 02

    A dor real não foi descrita, apenas o tema;

  3. 03

    Os materiais foram coletados durante a execução;

  4. 04

    Informações operacionais chegaram verbalmente, sem rastro.

Formulário universal com categoria da demandaPerguntas orientadas ao problemaObrigatoriedade onde faltava contextoPrazo atrelado à entrega dos materiaisGovernança de conteúdo

Um único ponto de entrada, com blocos que aparecem conforme o tipo de pedido (Reciclagens, Novos Produtos), em vez de formulários paralelos que ninguém sabia qual usar

Saí do campo genérico de descrição e passei a perguntar qual comportamento deveria mudar depois do treinamento. Quem não sabe responder isso ainda não tem um briefing

Nível de conhecimento do público e contexto da demanda deixaram de ser opcionais

O prazo passa a contar a partir da entrega completa, não da abertura do chamado. É a decisão que devolve o custo para quem o gera

Campo explícito de conteúdo validado ou não validado, com condição e justificativa.

Solução

Especificação, não só proposta

Entreguei o redesenho pronto para implementar: label final de cada campo, tipo de campo, regra condicional e ordem de exibição.

Duas restrições que assumi de propósito. Manter o layout do portal, alterando apenas textos e lógica, para que a mudança não dependesse de rebuild. E preservar o que já funcionava, como anexos, "abrir em nome de" e date picker, porque a operação já tinha hábito formado neles.

Trocar Rich Text por campo estruturado onde a formatação não agregava foi o que mais reduziu fricção: resposta estruturada é mais rápida de dar e infinitamente mais fácil de ler depois.

Prazo previsto (5 dias) + (ciclos de retrabalho × custo de cada ciclo) = Prazo real

custo

O custo do problema, em números.

  1. 01

    4 analistas, 5 dias úteis de prazo por projeto, até 5 projetos por mês.

  2. 02

    Cada projeto passava por 3 a 6 rodadas de retrabalho de conteúdo, de cerca de 1 dia cada

  3. 03

    Somando: 5 dias previstos + 3 a 6 dias de refação = 8 a 11 dias reais por projeto

  4. 04

    No mês, 15 a 30 dias-pessoa gastos refazendo material que deveria ter chegado pronto

  5. 05

    O custo não parava na agenda. O desgaste dos ciclos fazia erros passarem: a maioria dos treinamentos chegava ao aluno com report de problema de conteúdo

40%

do tempo de cada projeto era refazer conteúdo que deveria ter chegado pronto pelo solicitante

2x

o prazo previsto. Projetos com SLA de 5 dias levavam o dobro para sair

6

rodadas de retrabalho, no pior caso, até o material ficar utilizável

impactoO que o redesenho ataca

Cada decisão do formulário mira uma etapa dessa cadeia:

  1. 01

    Prazo a partir da entrega completa dos materiais. Ataca a raiz: o solicitante deixa de ganhar tempo abrindo o pedido incompleto, porque o relógio não começa a correr

  2. 02

    Checklist com link obrigatório. Elimina o "mando depois" que virava coleta durante a execução

  3. 03

    Público-alvo e contexto obrigatórios. Removem os dois campos cuja ausência mais gerava refação

  4. 04

    Governança de conteúdo validado. Impede que material sem aprovação entre no fluxo e precise ser refeito depois

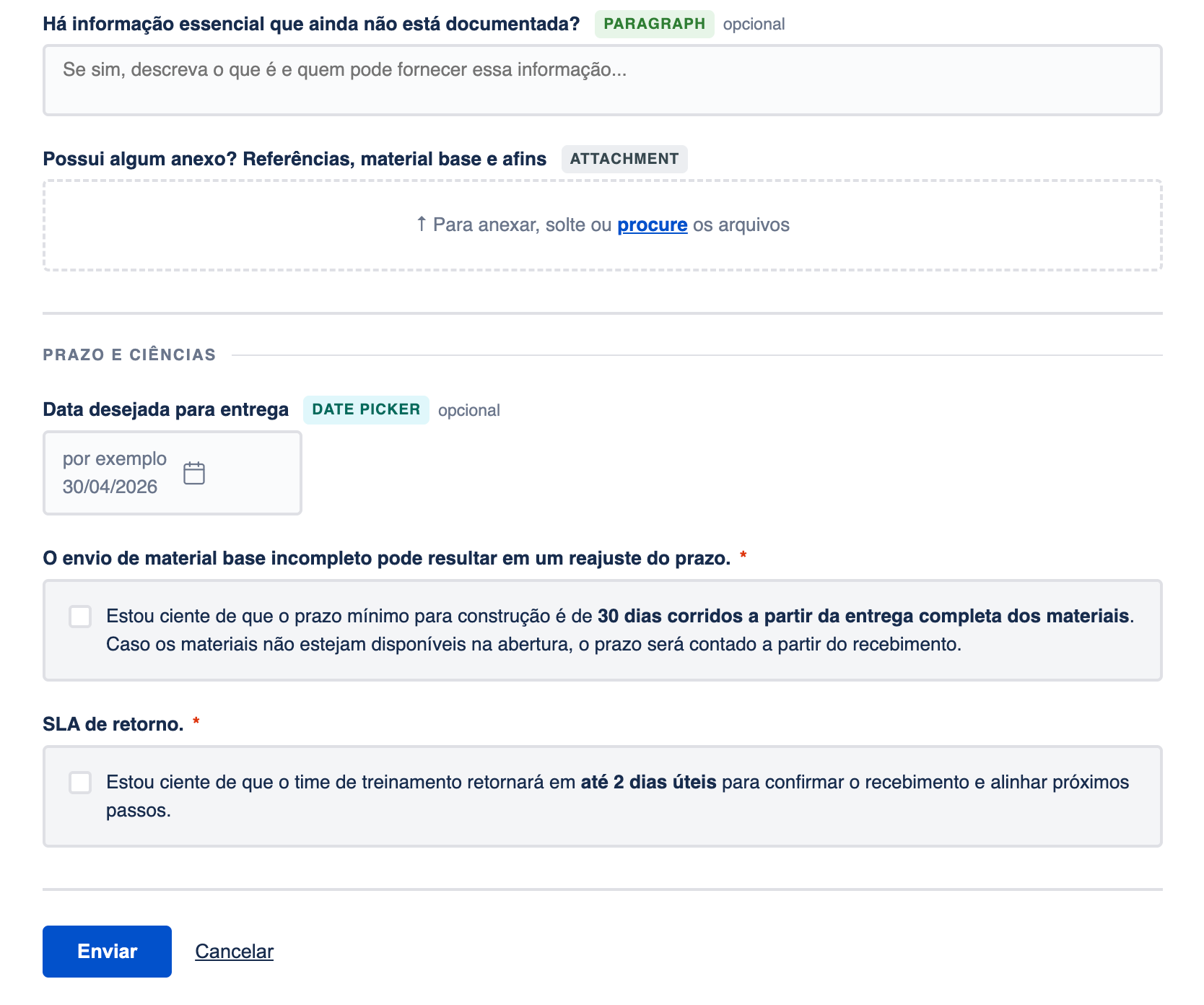

Imagem 2 do projeto

O que aprendi

O design mais eficiente às vezes não é uma tela melhor, é uma trava. E que quando um processo falha de forma repetida, quase sempre há alguém sendo racional dentro de um sistema mal desenhado. Achar essa pessoa e entender o incentivo dela rende mais que qualquer redesenho visual.
